NO.1
【地鎮祭】2022年9月14日 鹿嶋吉田神社 丹羽宮司により厳かに地鎮祭が執り行われました。
NO.2

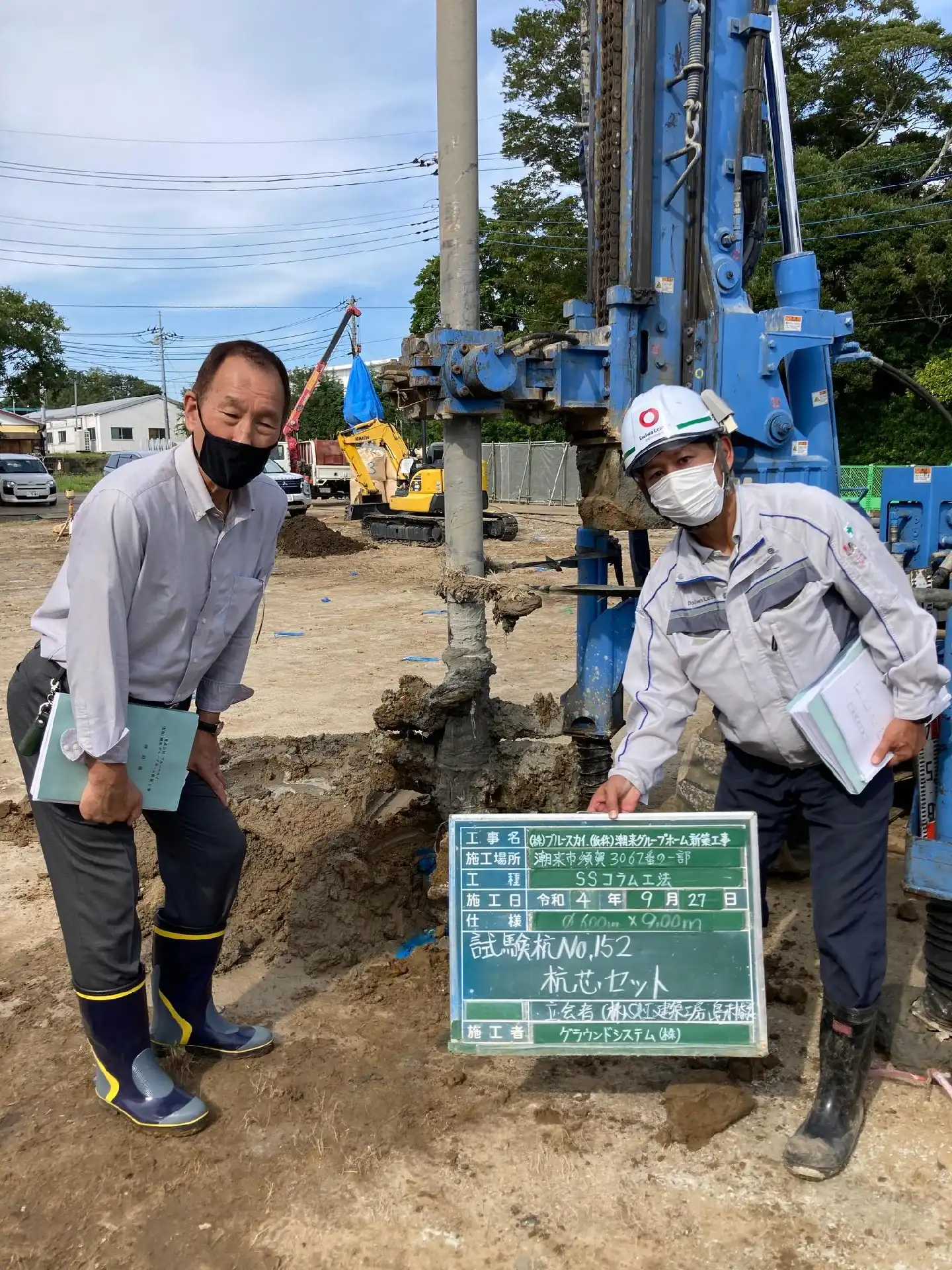

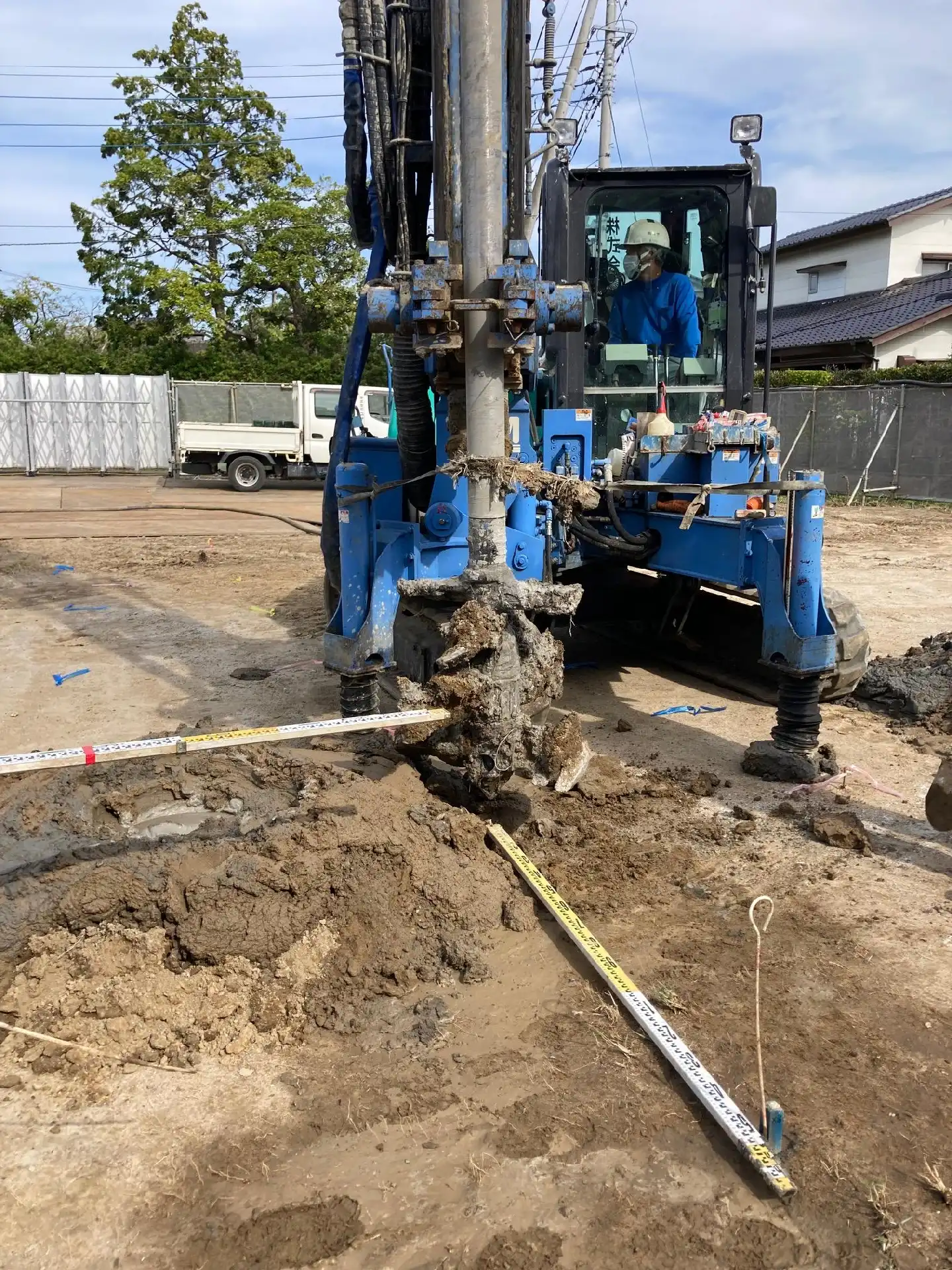

【杭打ち検査】 2022年9月27日 建築士立会いのもと、現場監督も参加し杭打ち検査が実施されました。
NO.3

【配筋検査】2022年10月24日建築士立会いのもと、配筋検査が実施されました。
NO.4
【第1回 定例会議実施】2022年10月24日(水)14:00~

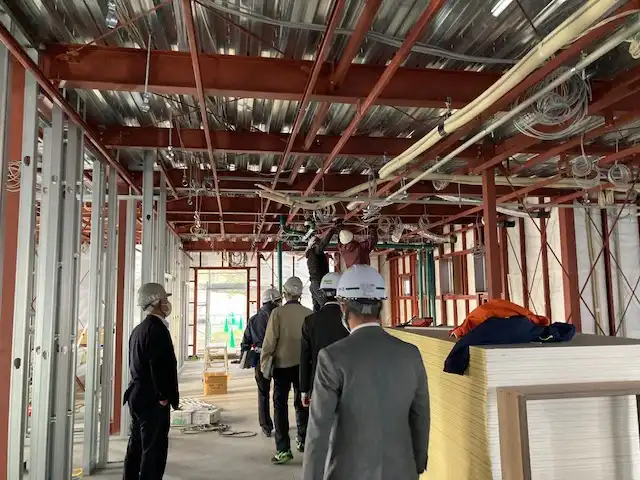

工事の進捗状況の説明や意見交換が行われました。
NO.5

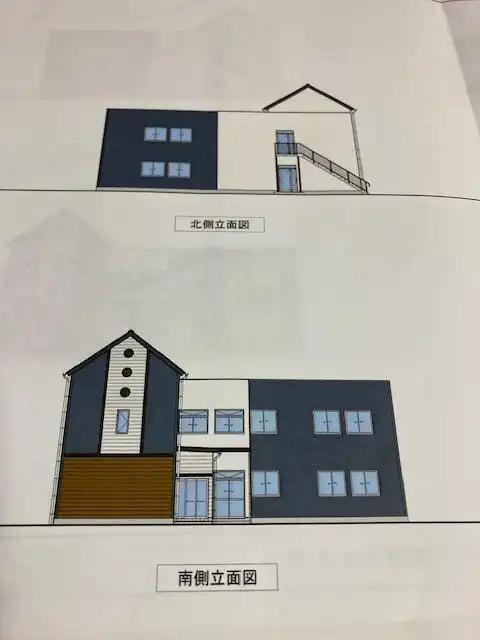

【エレベーター仕様の決定・外壁色の検討】
2022年10月24日
パースを基に外壁の色について検討しました。また、エレベーターの仕様について決定しました。
NO.6
【第2回 定例会議実施】2022年11月2日(水)14:00~
前回の議事録のふり返りを行い、現在の工事の進捗状況について報告が有りました。

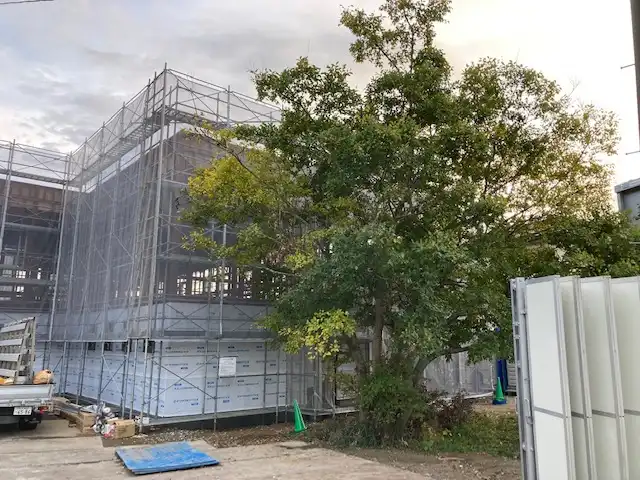

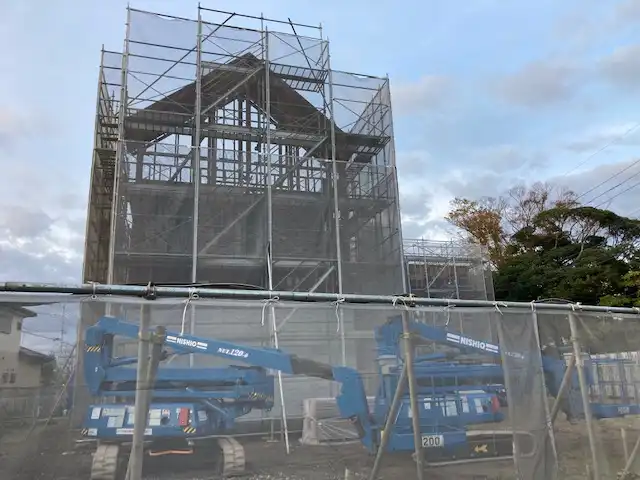

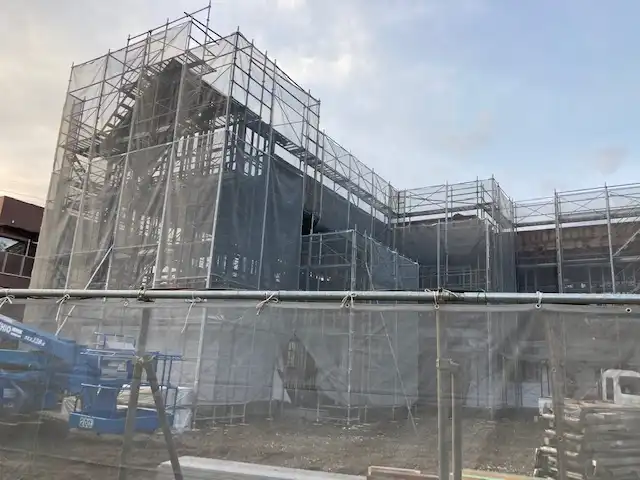

本日「脱型」と工程通り進んでいます。

お風呂の仕様や外壁・エレベーターの確認申請と忙しくなってきました。皆様のおかげで順調に決まってます。
【第3回 定例会議が開催】2022年11月9日(水)14:00~
チームスで会議を開催いたしました。工程の確認を致しました。今のところ順調に推移しています。
【第4回 定例会議実施】2022年11月16日(水)14:00~現場事務所の2Fにて開催されました。大切なトイレ仕様や備品関連について話し合われました。
【第5回 定例会議実施】 2022年12月7日(水)14:00~
建築の進捗はお陰様で順調です。
また「内覧会」も実施され、進捗状況を確認致しました。
【第6回定例会議実施】2022年12月14日(水)14:00~

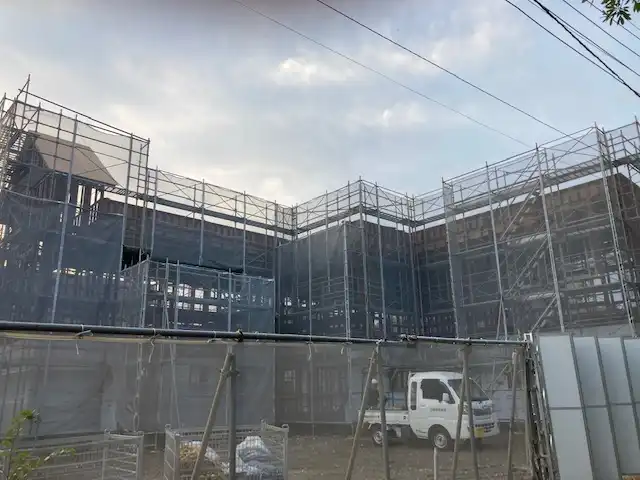

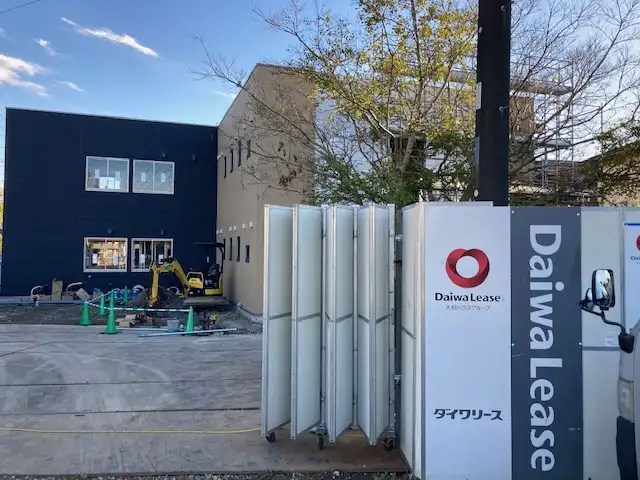

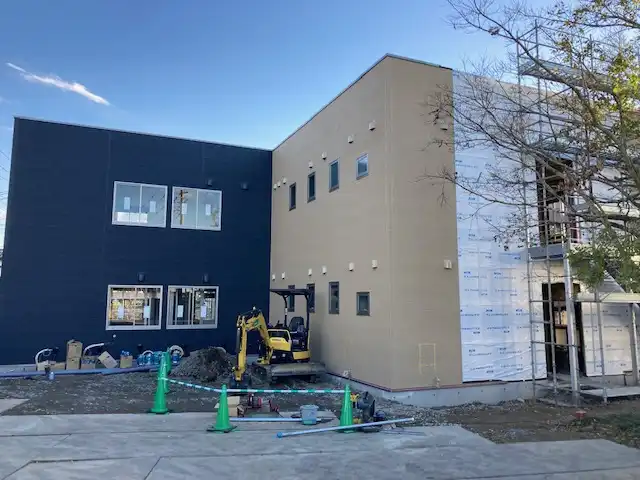

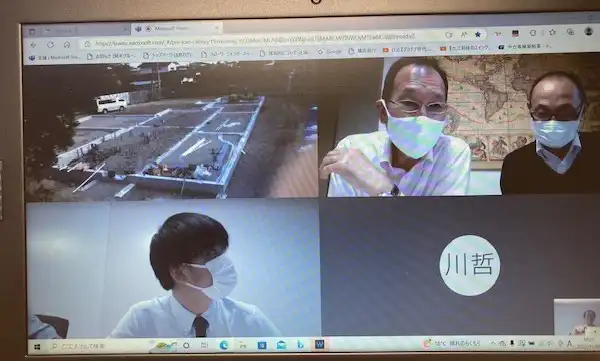

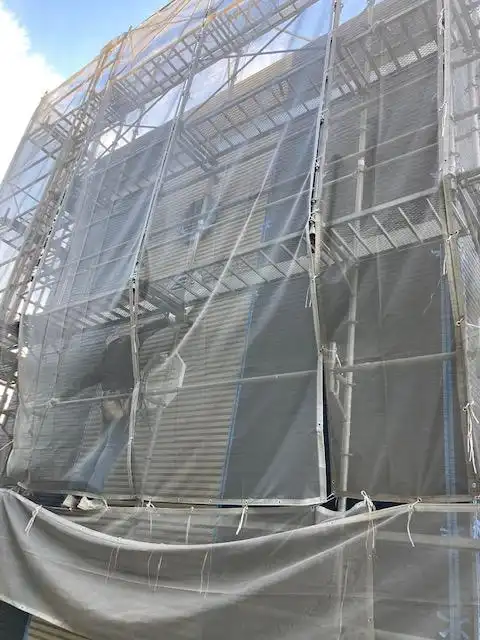

webにより行いました。外枠も8割がた外され外観が良く見えます。工事もお陰様で順調です。消防の設置も目途が立ち内装工事も順調な様です。来週は、備品置き場等の細かな打ち合わせに成る予定です。
【第7回 定例会議実施】2022年12月21日(水)14時~開催されました。
新築工事の進捗はお陰様で順調に進んでおります。今回は、建築士と内装関連の打ち合わせをさせて頂き殆どの方向性が確認できました。また備品類に関しては引続き検討が続いています。

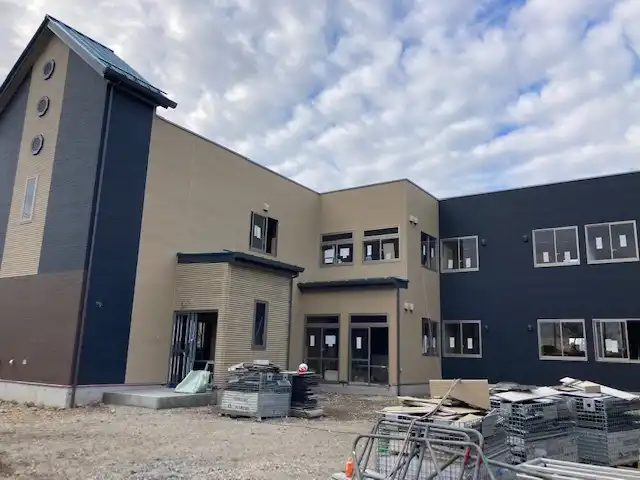

第8回定例会議が2023年1月11日(水)14:00~現場事務所で開催されました。今月末の完成へ向けて緊張感が走ります。色々な決め事が急ピッチで進めれれています❣
進捗は工程通り順調です!
第9回定例会議が2023年1月18日(水)14:00~ウエーブ会議で行われました。
前回の議事録の確認後、工程の確認がされました。殆ど工程どうり執り行われており、終盤に向け、各検査の日程確認と、設計の最終確認がさました。建物の引き渡しは、1月31日(火)13時から執り行われることに成りました。設計士の方、大和リース様また関連の業者様本当にありがとうございます。

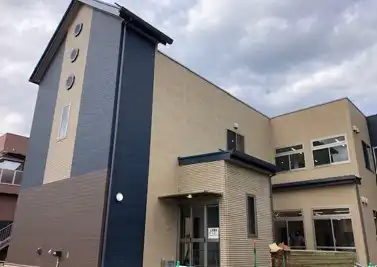

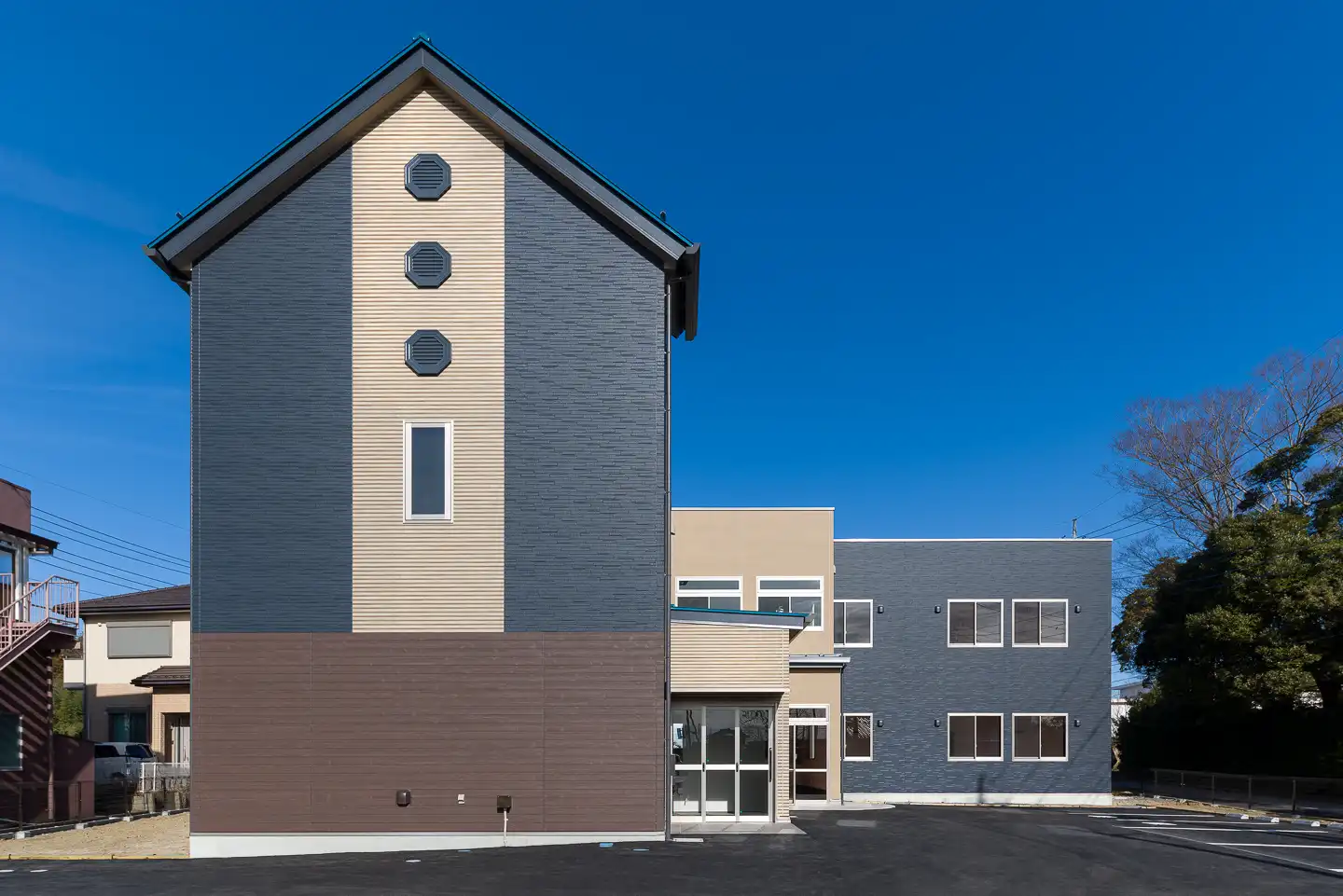

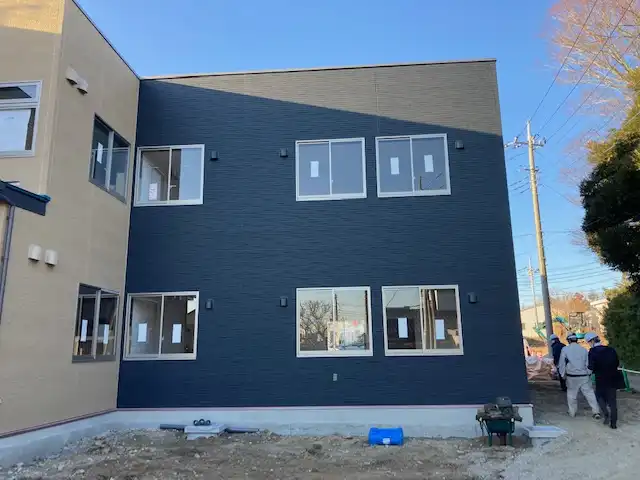

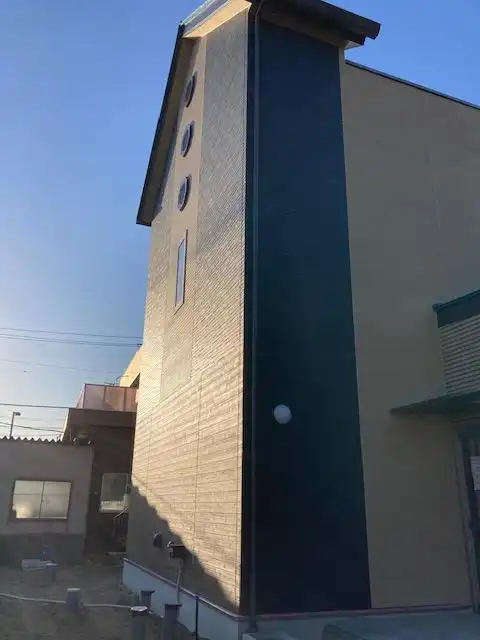

1月31日に建物が大和リース様より引き渡されました。
2月1日より職員が出勤し3月1日のオープンに向け研修が始まりました。
